01验证背景|山地砂石土台区,随新建工程同步开展场景验证

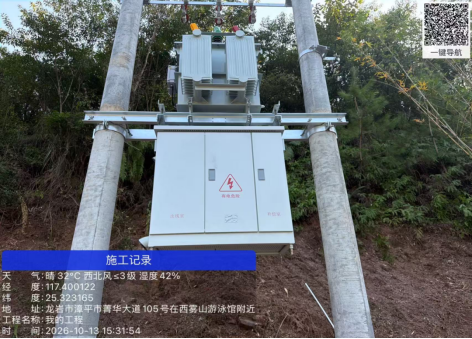

河南四达电力设备股份有限公司智能接地研究院场景验证团队,赴福建省龙岩漳平市,联合国网福建省电力有限公司漳平市供电公司,围绕《开挖受限型柔性石墨缓释降阻接地装置》项目阶段性成果,在新建10kV西雾山#2配网台区工程现场,随台区建设同步开展成套石墨接地装置真实场景功能验证。

验证台区坐落于山体斜坡地带,毗邻公路、背靠山体,地层以砂石土为主,局部碎石富集。受土体颗粒较粗、孔隙较多、保水能力较弱等因素影响,现场接地散流条件受到一定制约,加之施工敷设空间有限,对接地装置布设及降阻方案提出了更高要求。本次验证通过装置敷设、连接检查和接地电阻测试,检验成套石墨接地装置及标准化敷设方案的现场适配性,为项目成果的技术优化与工程应用积累实测依据。

02现场实施|装置敷设、连接检查与电阻测试衔接开展

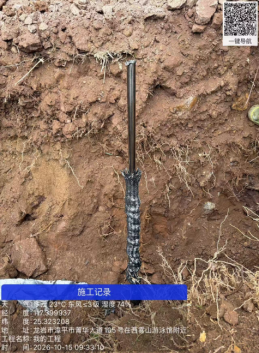

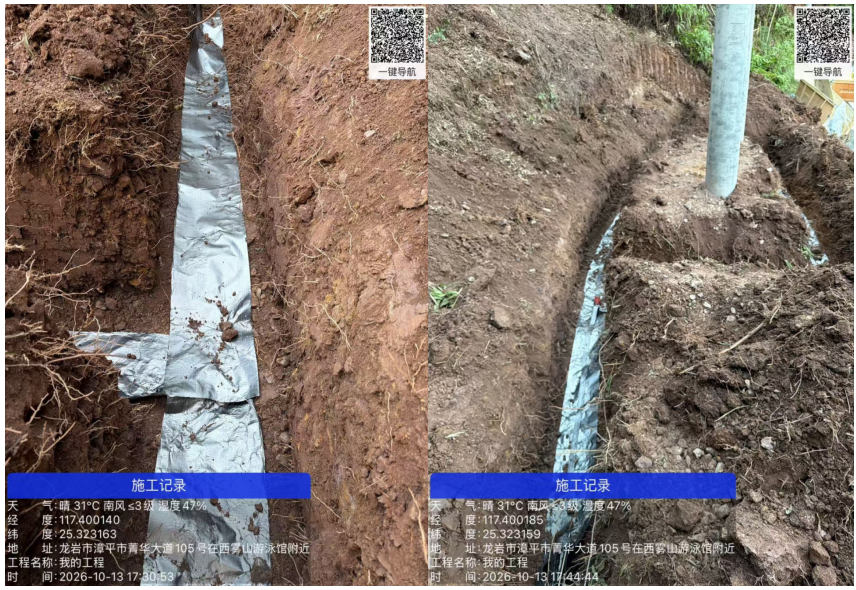

结合台区周边地形,技术团队确定了接地沟布设方案,实际开挖长度40米、宽度0.6米、深度0.8米,沿台区周边依次完成石墨基柔性降阻布敷设、水平接地带敷设、垂直接地极安装及构件连接,并合理控制开挖范围,减少对周边坡面的扰动。装置各构件采用工厂化预制,规格统一,连接部位采用标准化非金属夹具,现场无需焊接和二次加工,有助于提高施工便利性与装配工艺一致性。

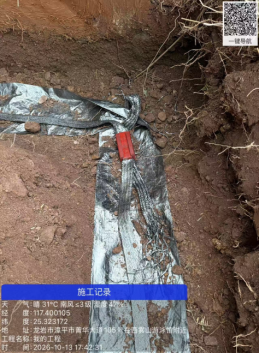

敷设完成后,技术团队对接地体和专用连接夹具逐一检查,重点查看本体有无破损、连接部位是否紧固,以及接地体与周边土壤的接触情况。安装与回填完毕后,开展接地电阻测试。

03验证结果|接地电阻3.08Ω,满足工程设计要求

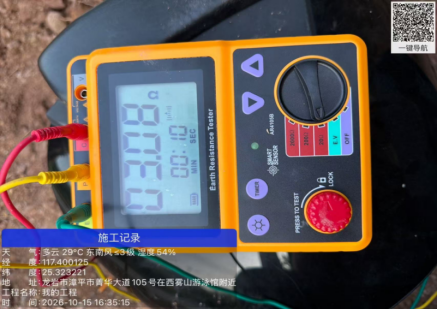

接地电阻测试结果显示,实测接地电阻为3.08Ω,满足本次工程设计要求,初步验证了成套石墨接地装置及配套敷设方案在山地砂石土、施工空间受限条件下的应用效果。

04应用价值|以现场实测数据支撑方案优化与推广
此次验证获得了成套石墨接地装置在福建山地砂石土环境下的初始实测数据,积累了随新建台区工程同步安装的工程实践经验,为同类台区接地方案优化提供了现场参考。
后续将围绕南方山地典型场景持续开展跟踪验证,丰富应用案例、积累运行数据和工程经验,为项目成果的应用评价、技术优化及后续推广提供支撑。
